我公司承建的云南電網有限責任公司文山廣南35kV堂上變?cè)鋈莨こ蹋?/span>于2021年10月12日開工,10月23日完成全站臨時轉供電投運,于2022年2月25日完成全站投運。

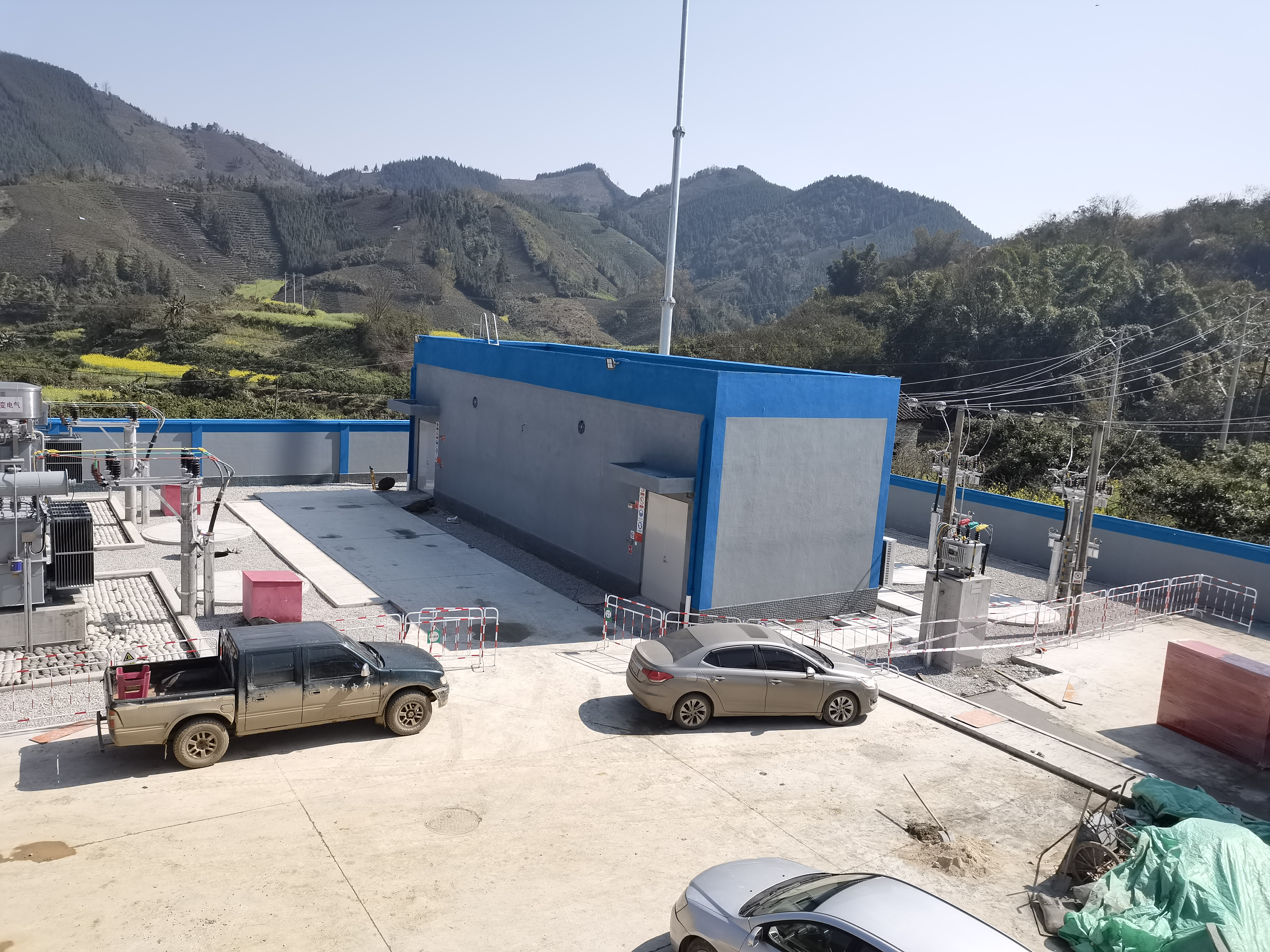

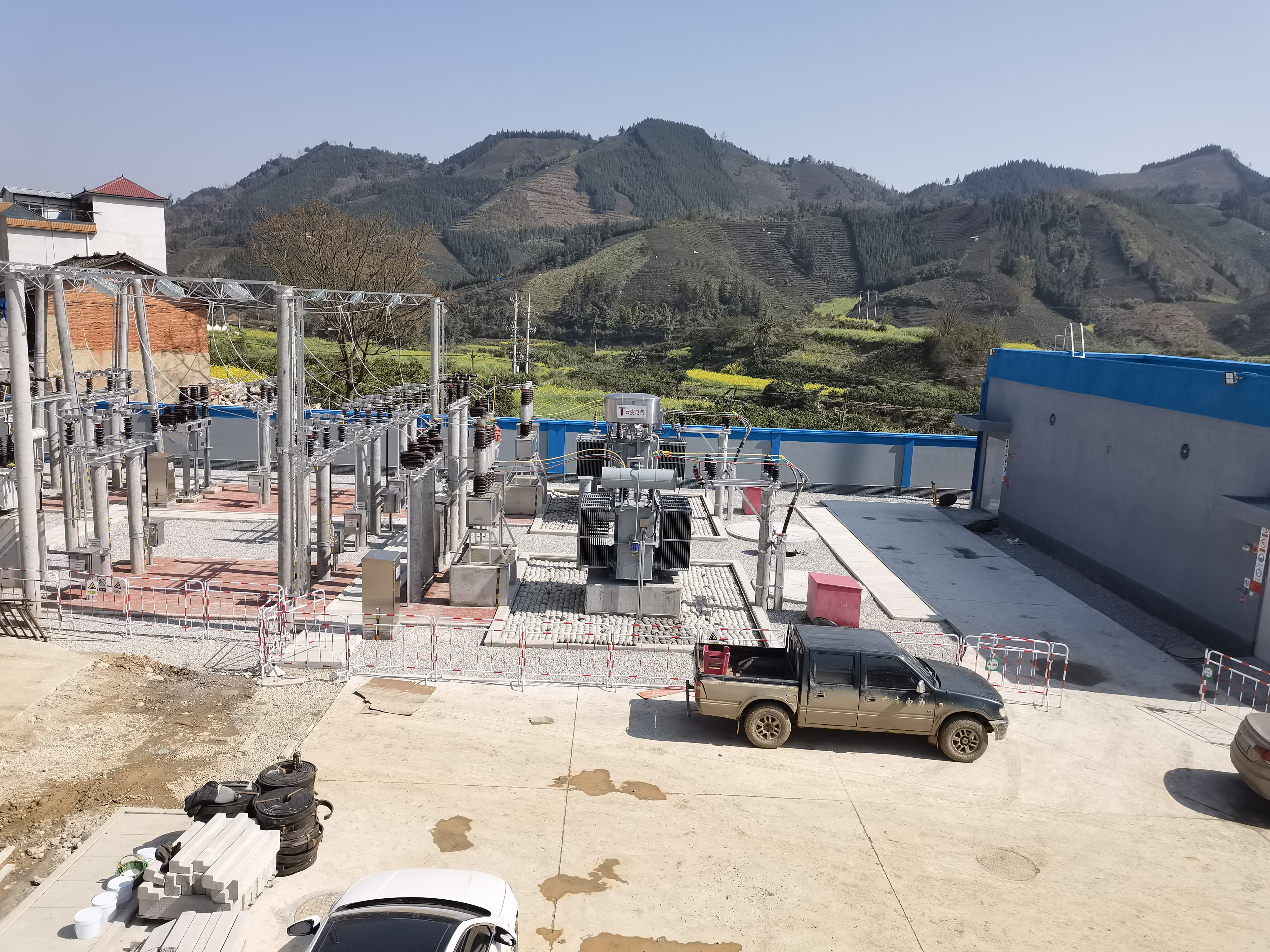

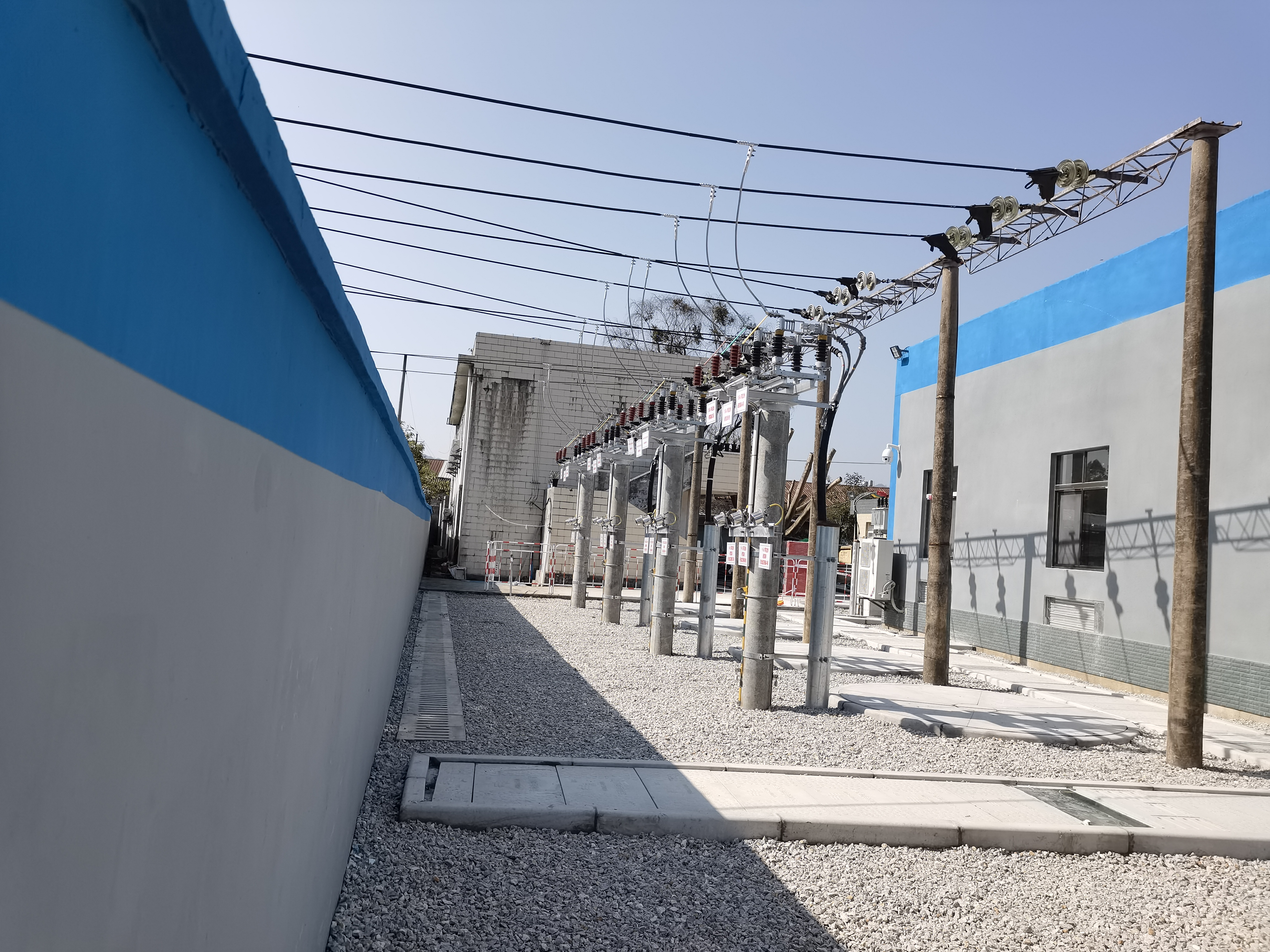

工程概況:本工程新建10kV配電室1棟,進站道路、變電站圍墻等土建施工,原2#5MVA變壓器更換為10MVA變壓器,1# 變壓器沿用,新建2臺50kVA站用變、2組無功補償;35kV終期出線2回,10kV終期出線8回。本期新增綜合自動化系統、火災自動報警系統、微機五防系統擴容、交直流系統、視頻監控系統。

工程地貌及項目地情況:本工程地處文山州廣南縣堂上農場,毗鄰廣西百色西林縣,當?shù)厥a(chǎn)橘子及茶葉。本工程歷時120日歷天,但晴天不足一月,夜間雨霧蒙蒙,嚴重影響土建施工進度。堂上項目部克服當?shù)氐臍夂蛴绊懀?/span>來自廣西百色及文山麻栗坡的疫情對項目的持續沖擊,迎難而上!在文山電力股份有限公司、昆明先行監理有限責任公司、云南恒昌設計咨詢有限公司等各參建單位的大力支持下,新增2#主變、35kV一二次設備、10kV一二次設備及10kV出線線路于2022年2月18日投運成功,并于2022年2月25日成功完成1#主變及10kV備自投設備投運成功。

該工程帶來的社會效益:該工程的實施解決了35kV 堂上變電站過載及片區內金礦山新增負荷接入受限問題,解決當?shù)?/span>民生需求,有效提高片區供電可靠性。
