鑫能主要承建范圍為:麗江至香格里拉電鐵110kV外部供電工程(麗江段)的施工,分為線路及變電兩個部分。

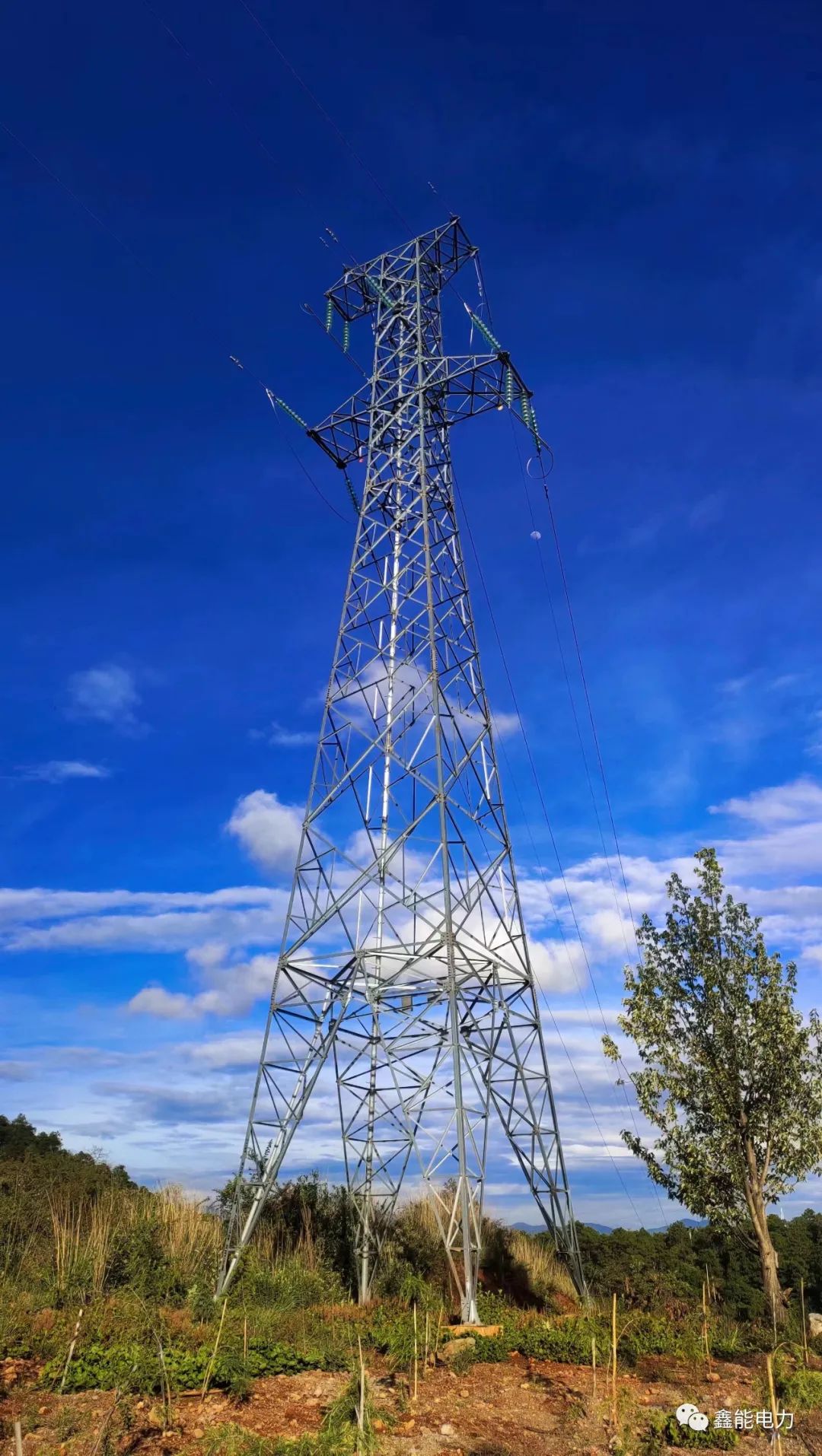

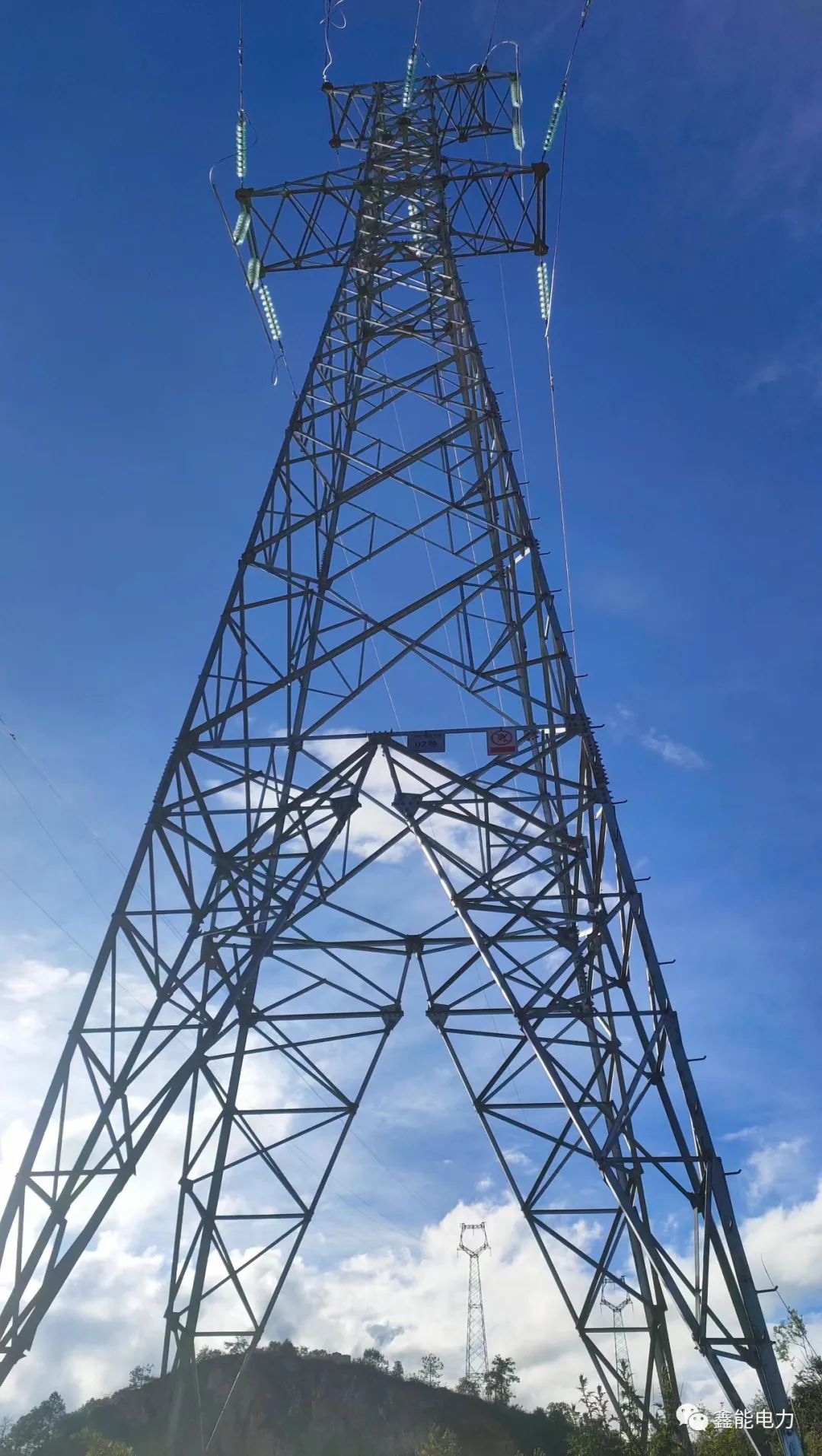

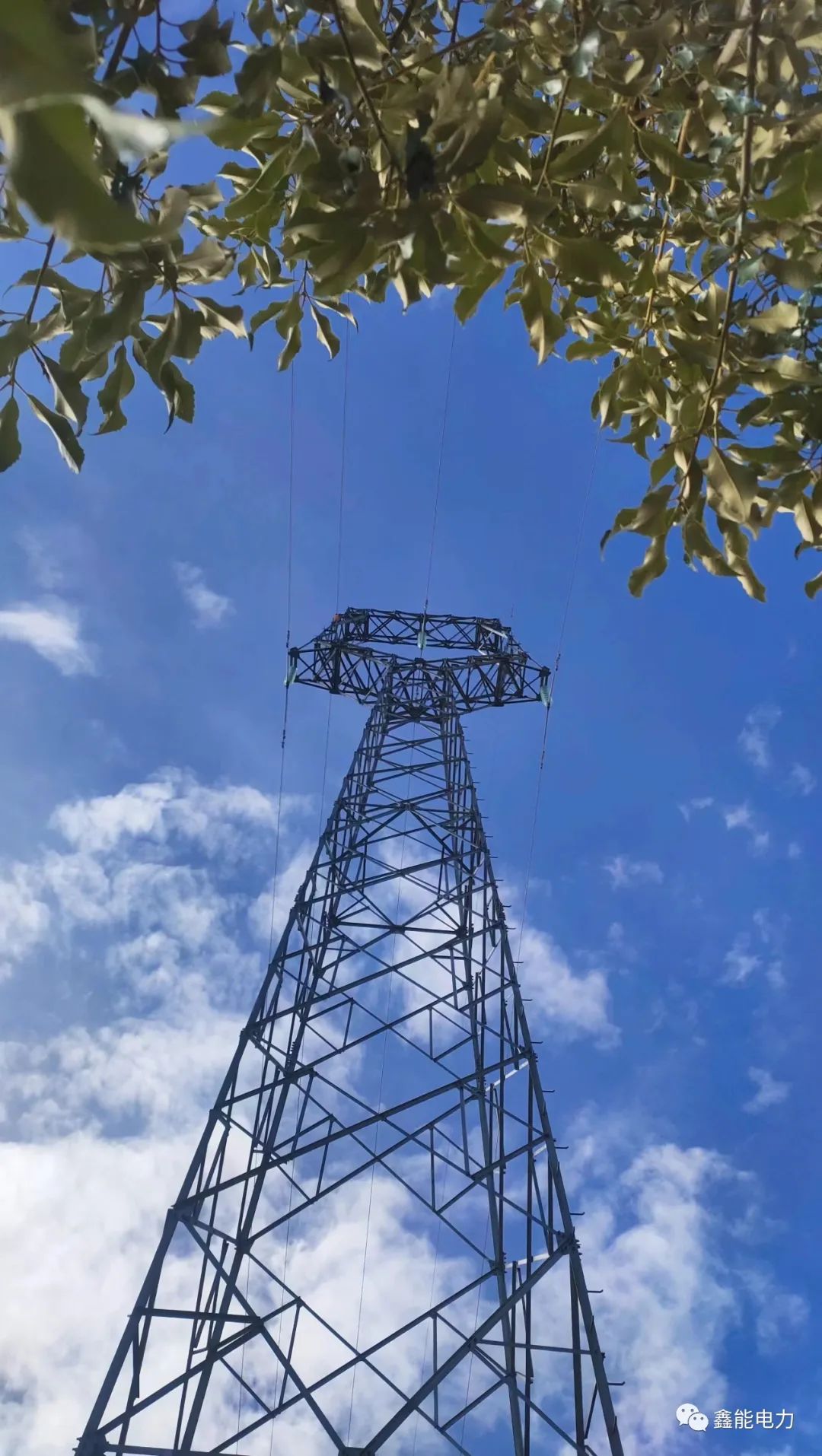

1.線路部分:新建鐵塔51基,線路長約5.684km。
2.變電部分:110kV松園變電站擴建110kV間隔一個。
建設中,我單位與各參建單位密切配合、全力服務,協調解決項目建設存在的具體問題。
該項目施工難度:有效施工時間短、協調困難大、交叉跨越多、涉電安全風險大、供電服務要求高、停電方案復雜、停電時間有限等一系列問題,我公司精心策劃,精心準備。確保在每一次來之不易的停電工作時間內,投入充足資源。在建設單位及相關部門的大力協調和支持下,以上問題均得到了有效的解決,使工程進度得到了有效推進。面對各方困難與壓力,公司迎難而上。在項目推進過程中獲得良好的經驗,結束了這一次的“攻堅克難之旅”。于2023年10月20日,該工程實現全面投產運行。本工程圓滿完成。
在此,衷心感謝云南電網有限責任公司麗江供電局、云南希邦電力勘察設計有限公司、昆明先行監理工程有限公司等各單位長期以來對我公司的大力支持及幫助,公司將在后續的工程項目施工管理中用心貫徹嚴、勤、細、實的工作作風,精心組織、精心施工,繼續發揚我公司“特別能吃苦、特別能戰斗、特別能攻堅”的企業精神,保證安全、優質、高效的完成每一項施工建設任務。
