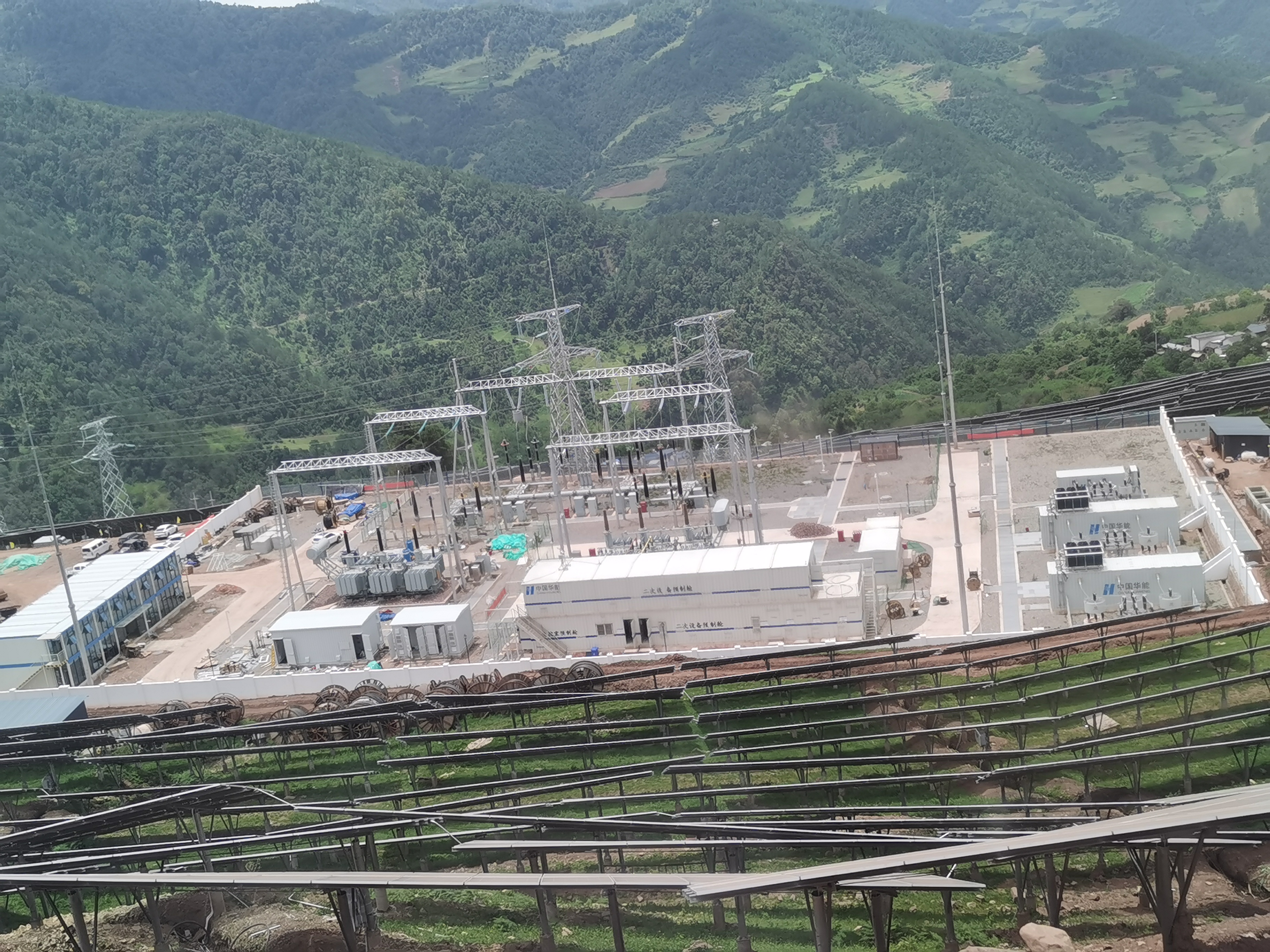

鑫能電力參建的云南省云龍縣新松坡二期(酸坡樹)光伏220kV升壓站項目,于2023年7月31日順利投運!鑫能電力承建范圍為220kV升壓站安裝及調試和光伏區高壓、保護電氣設備調試工作,工期45天。于2023年06月16日進場施工,
6月22完成35kV SVG安裝調試,
7月16日完成主變安裝調試,
7月20日完成35kV開關柜安裝調試,
7月24日完成220kV GIS安裝調試,
7月22日完成電纜敷設及二次接線,
7月23日至25日通過華能質監驗收,
7月28日完成所有高壓及保護調試并通過供電部門各專業驗收,
7月30日開啟委會準備投產工作。
2023年7月31日09:00-12:00:完成投運前各項檢查和準備工作;
2023年7月31日12:28:220kV2號主變第一次沖擊正常;
2023年7月31日14:06:220kV2號主變第五次沖擊正常;
2023年7月31日14:58:35kVⅡ段母線帶電正常;
2023年7月31日15:26:35kV 3號SVG帶電正常;
2023年7月31日16:08:35kV 2號接地變帶電正常;
2023年7月31日16:43:35kV 1號集電線路沖擊完成,帶電正常;
2023年7月31日17:31:35kV 2號集電線路沖擊完成,帶電正常;
2023年7月31日18:20:35kV 3號集電線路沖擊完成,帶電正常;
2023年7月31日20:51:35kV 1、2、3號集電線路所有箱變沖擊完成,帶電正常;
歷經45天,于2023年7月31日21:10分,云南省云龍縣新松坡二期(酸坡樹)光伏電站項目順利投運!
