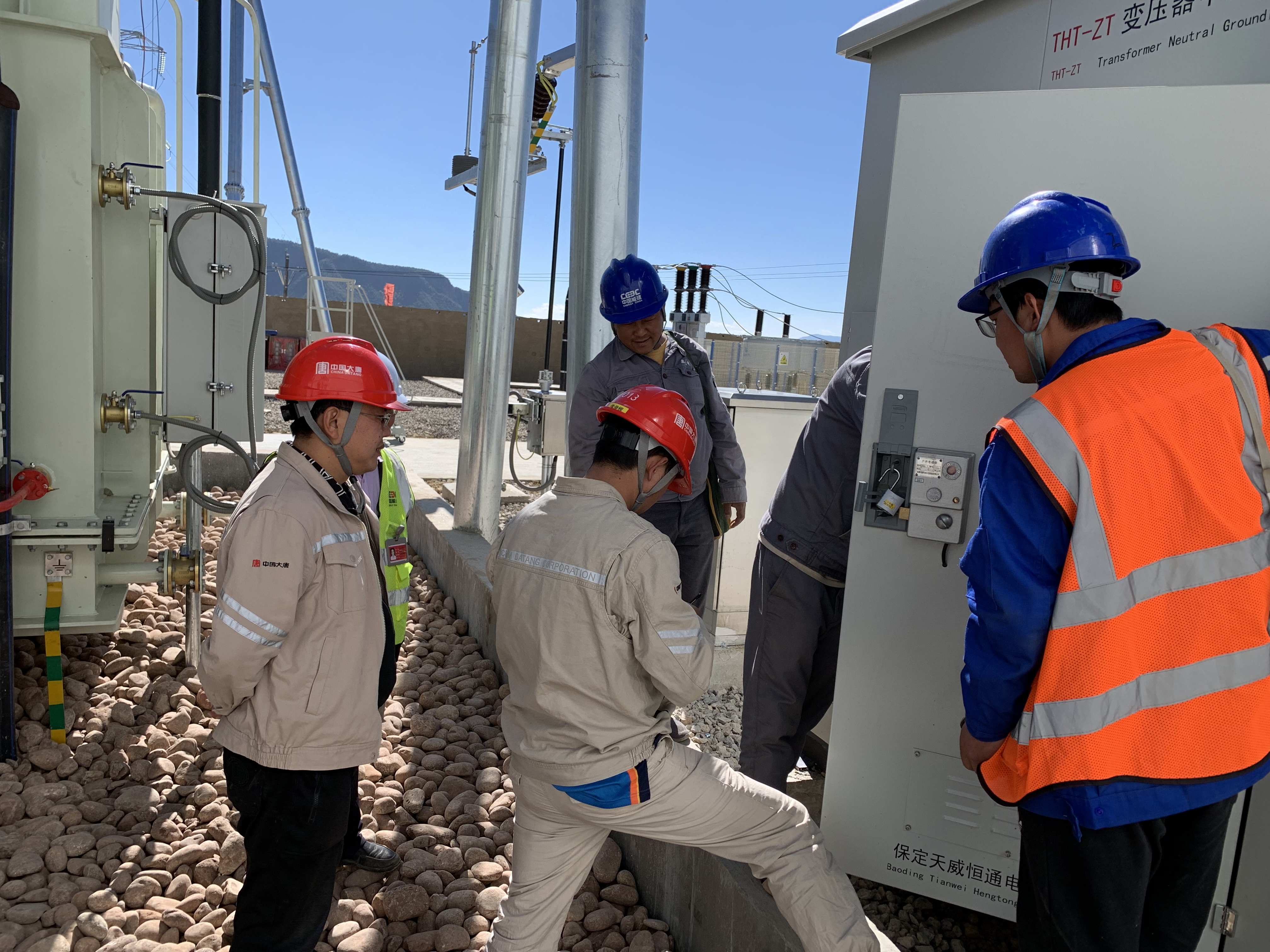

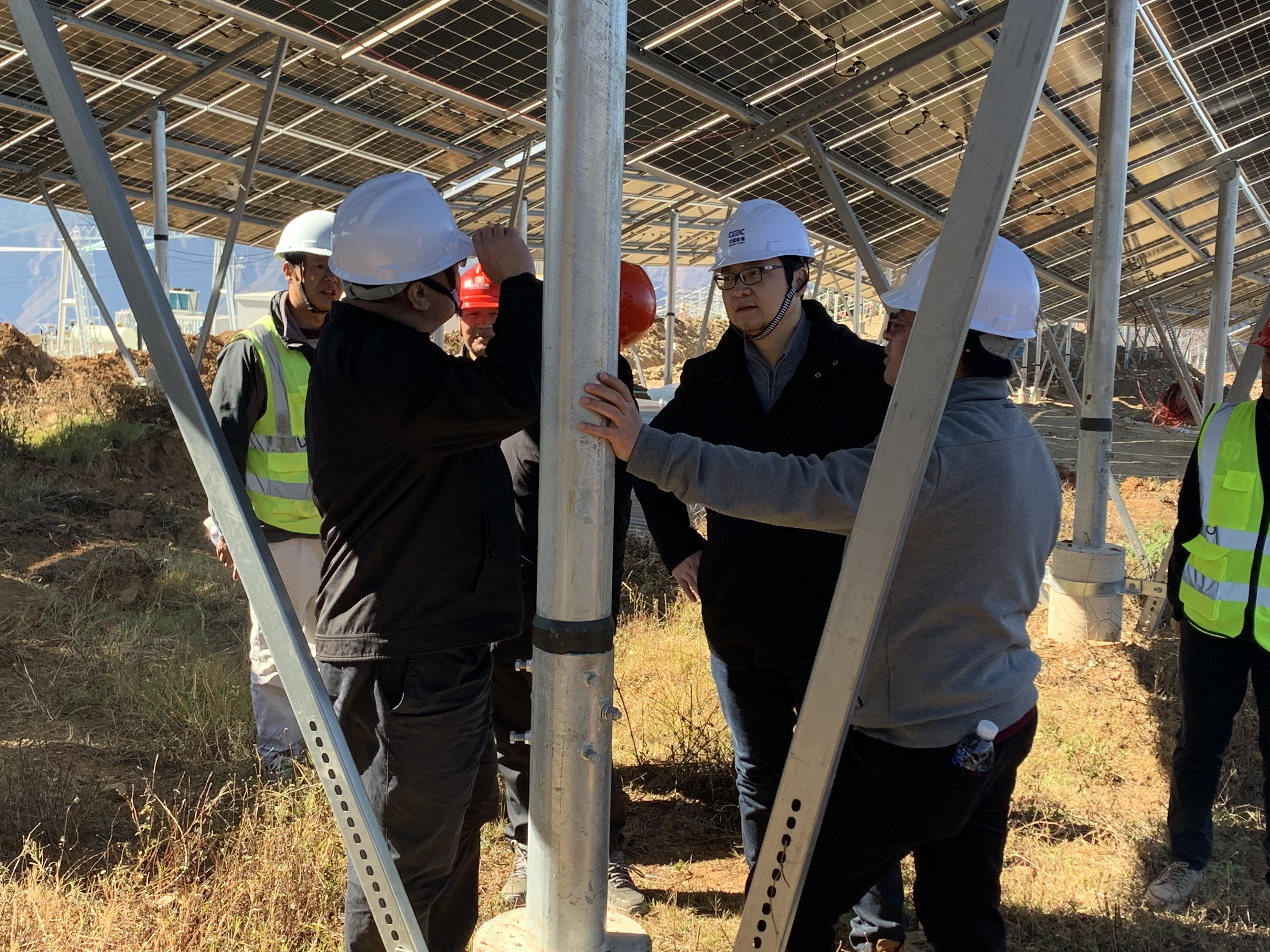

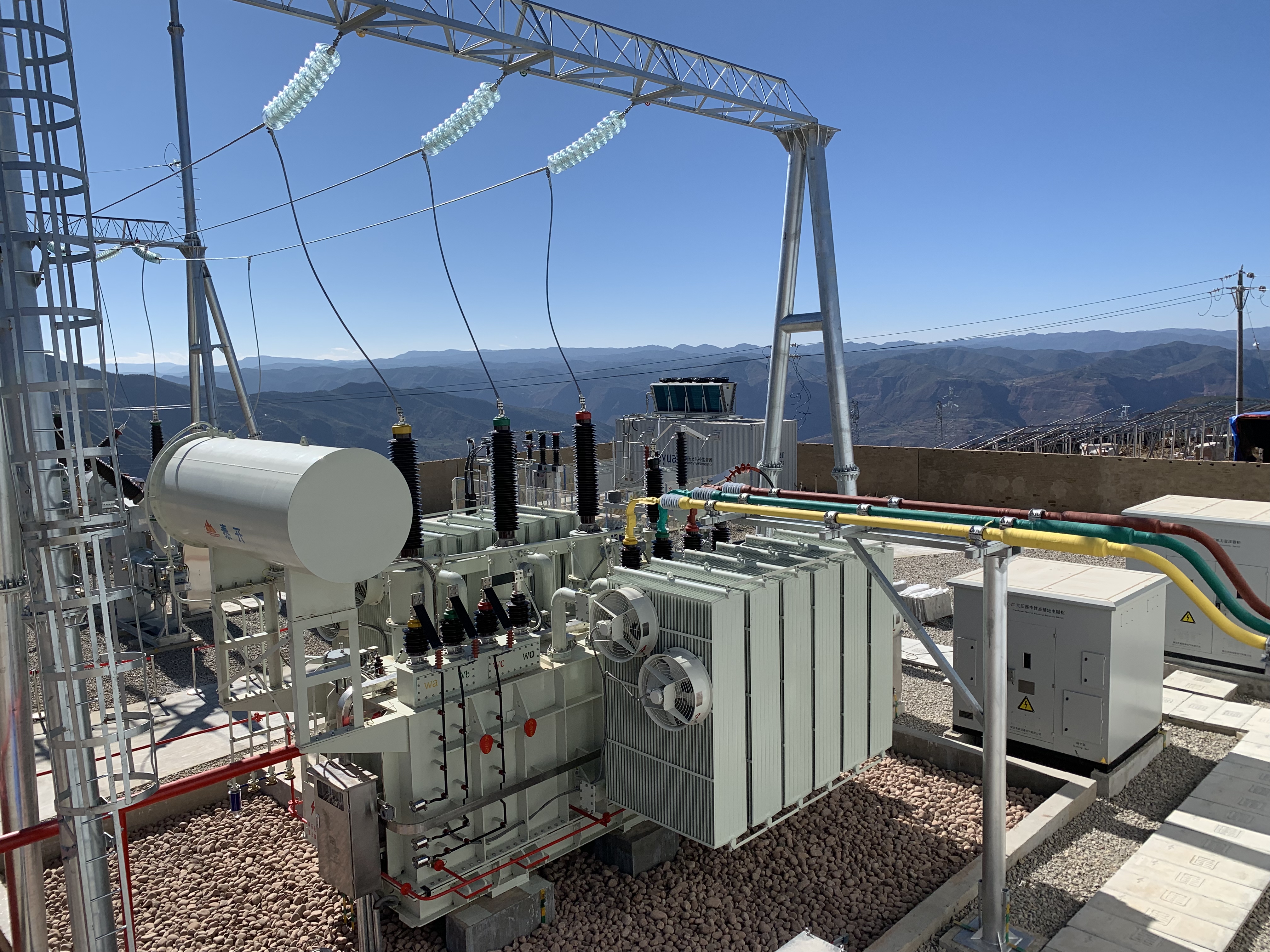

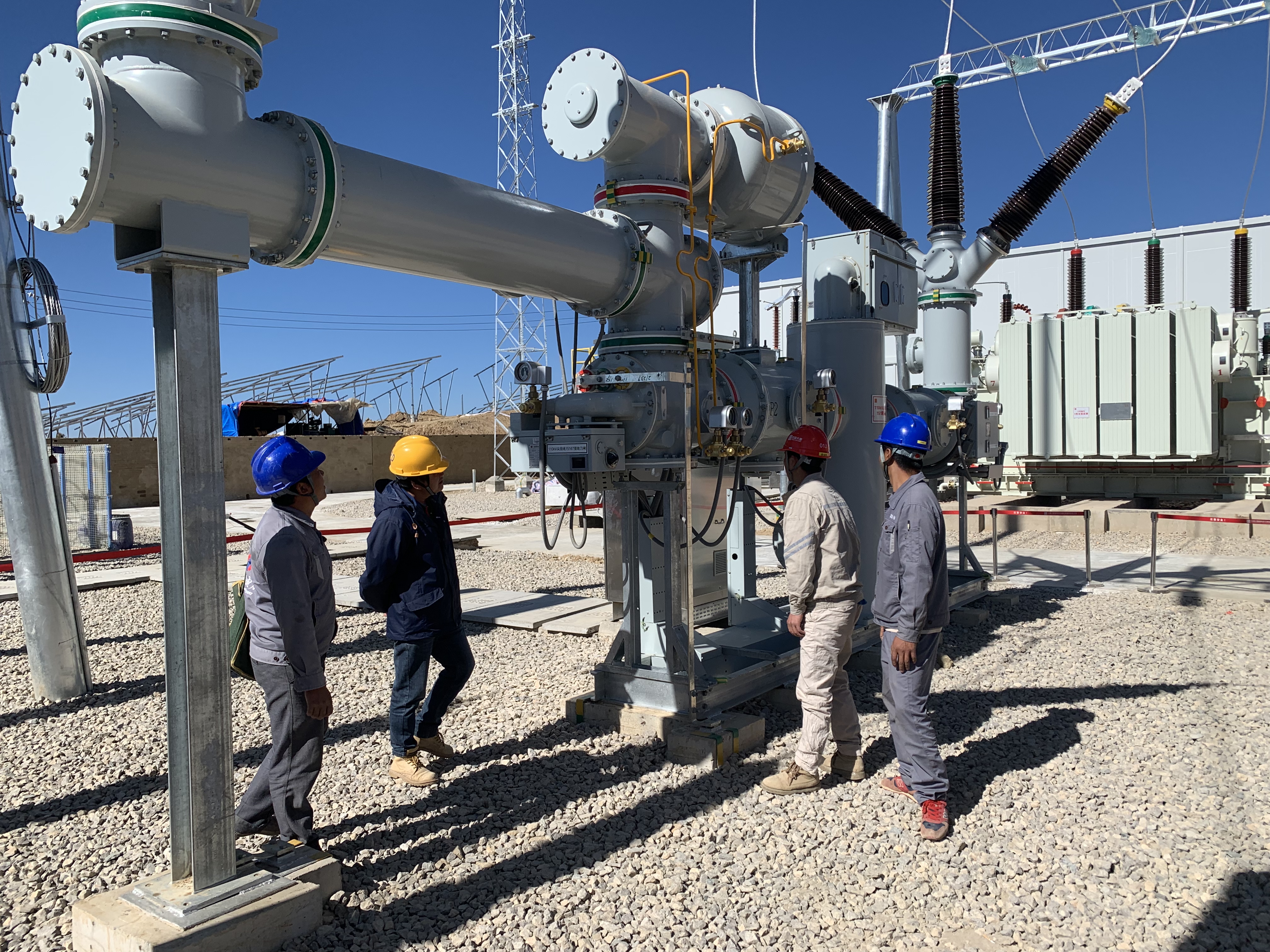

2021年12月14日,我公司有幸負責施工的云南楚雄武定田心光伏項目建成投運,本項目為“8+3”首個投產項目,本項目業主:云南大唐發電有限公司;總承包單位:中能建云南省電力設計院。本項目于2021年7月6日開始鉆孔,2021年7月28日正式澆筑首個基礎砼,2021年12月14日并網運行,2021年12月15日所有設備帶電運行。
摘自云南省能源局發布的消息:【“8+3”首個項目并網運行!云南省新能源開發步伐加快】,2021年12月14日,位于楚雄彝族自治州的武定田心光伏項目建成投運,并網發電。該項目是云南“8+3”項目中首個投產項目,年均設計發電量1.9億千瓦時,每年可減少二氧化碳排放超過15萬噸。武定田心光伏電站是“十四五”期間全省首座投運大型光伏電站,為后續新能源項目建設并網消納,起到示范帶動作用。
2020年9月30日,省發改委、省能源局發布《關于印發云南省在適宜地區適度開發利用新能源規劃及配套文件的通知》,明確在2020至2021年期間,將在新能源規劃區域適度開發利用風電及光伏發電項目(簡稱“8+3”新能源項目),此規劃將對云南省新能源行業發展和能源結構調整起到重要作用。
